WarZoneは10日「コンステレーション級は契約締結から5年、建造開始から2年が経過しても1番艦の完成度は10%で設計も最終確定していない」と報じ、米議会予算局も「アーレイ・バーク級もDDG-Xも建造コストが上昇している」「DDG-X1番艦の建造は2032年から2034年以降に延期された」と報告した。
参考:Navy Frigate USS Constellation Has A Problem That Can’t Be Hidden
参考:First Constellation Frigate Only 10% Complete, Design Still Being Finalized
もう米海軍の艦艇調達に関する見通しに掛ける言葉がない
トランプ政権1期目のエスパー国防長官が発表した海軍再編計画=Battle Force 2045によれば、米海軍はコンステレーション級フリゲートなどの小型艦を60隻~70隻導入し、アーレイバーク級駆逐艦の任務の一部を肩代わりすることになっており、コンステレーション級はFREMM設計の85%を維持した信頼性の高いプラットホームにエンタープライズ対空監視レーダー、イージスシステム、Mk.41VLS、RAM、Mk.110を搭載し、対空、対艦、対潜任務に対応した汎用性の高いフリゲートとして完成するはずだった。

出典:fincantieri
初期発注10隻のうち6隻分の契約が締結済みで、詳細設計の進捗が80%に達した2022年8月に1番艦の鋼鉄切り出し、2024年4月に本格的な船体建造が始まり、予定では2026年までに就役するはずだったのだが、海軍が欧州基準よりも高いレベルの生存性を要求したためFREMMの共通性は15%まで低下、造船所も沿海域戦闘艦の艤装工事、サウジアラビア向けの多目的水上艦(フリーダム級の改良版)、コンステレーション級の建造を同時並行で進めていたため労働者不足に陥り、1番艦完成は3年遅れの2029年までずれ込むことが確定。
この問題について米政府説明責任局(GAO)は「設計上の変更は計画外の重量増(10%以上)を招き、耐用年数を満たすのに必要な近代化工事を受け入れる重量的余裕が無くなった可能性がある」「近代化工事の受け入れに必要な重量的余裕を確保するには推進能力を削減して最高速度の低下を受け入れなければならない」と指摘。

出典:U.S. Government Accountability Office
“海軍は十分成熟していない設計でコンステレーション級の建造を承認し、Fincantieriが鋼板の切り出しを始めた後も設計変更を続け、兵器システム、よりも強固なダメージ・コントロールシステム、新設計の上部構造を組み込むため「contract data requirements list items(CDRL項目)」と呼ばれる511の機能設計文書に独自の仕様を盛り込んだ。そのため海軍とFincantieriはコンステレーション級建造と同時並行でCDRL項目(3Dモデルと詳細設計に必要な図面、図表、仕様、構成)の作業を進めている”
“この設計上の変更は計画外の重量増(10%以上)を招き、この問題に対処するため海軍は速度要件の引き下げを検討し始めた。計画外の重量増を招いたのは艦艇設計の要素が不完全なまま建造を承認したこと、海外設計に海軍の要求要件を組み込むリスクを過小評価していたことに原因がある。この問題解消はFincantieri側の設計作業に追加の負担をもたらし、困難な建造スケジュールの見通しをより不明瞭なものにするだろう。もはやコンステレーション級とFREMMの共通性は遠い親類程度にしか見えなくなった”

出典:U.S. Government Accountability Office
Sea Air Space2025でもコンステレーション級フリゲートが批判の対象になり、海軍力・投射戦力小委員会のケリー委員長は「老朽化した艦艇は間もなく使用出来なくなるのに、建造準備が整わないという理由で新しい艦艇の建造を進めないより、欲しい艦艇の85%の能力でもよいので建造を進める方がいい。我々がやらなければならないのは良いアイデアは素早く実行し、それに投資して建造を行うことだ。何かを始めるときにコストや時間を押し上げるような変更を続けるべきではない」と言及。
海軍の強力な擁護者であるウィットマン議員も「コンステレーション級への資金供給に賛成だが、海軍は過去の失敗から何も学んでいないように見える」「中止された沿海域戦闘艦は同じコンセプトの艦艇は2種類に増え、多くの艦艇が予定より早く退役することになった理由を思い出すべきだ」「コンステレーション級はオリジナルの85%を維持する構想から始まったのに、現在では状況が逆転してオリジナルの15%と追加要素の85%で構成されている」と述べたが、設計変更と同時並行で進められている1番艦建造の進捗率は10%らしい。

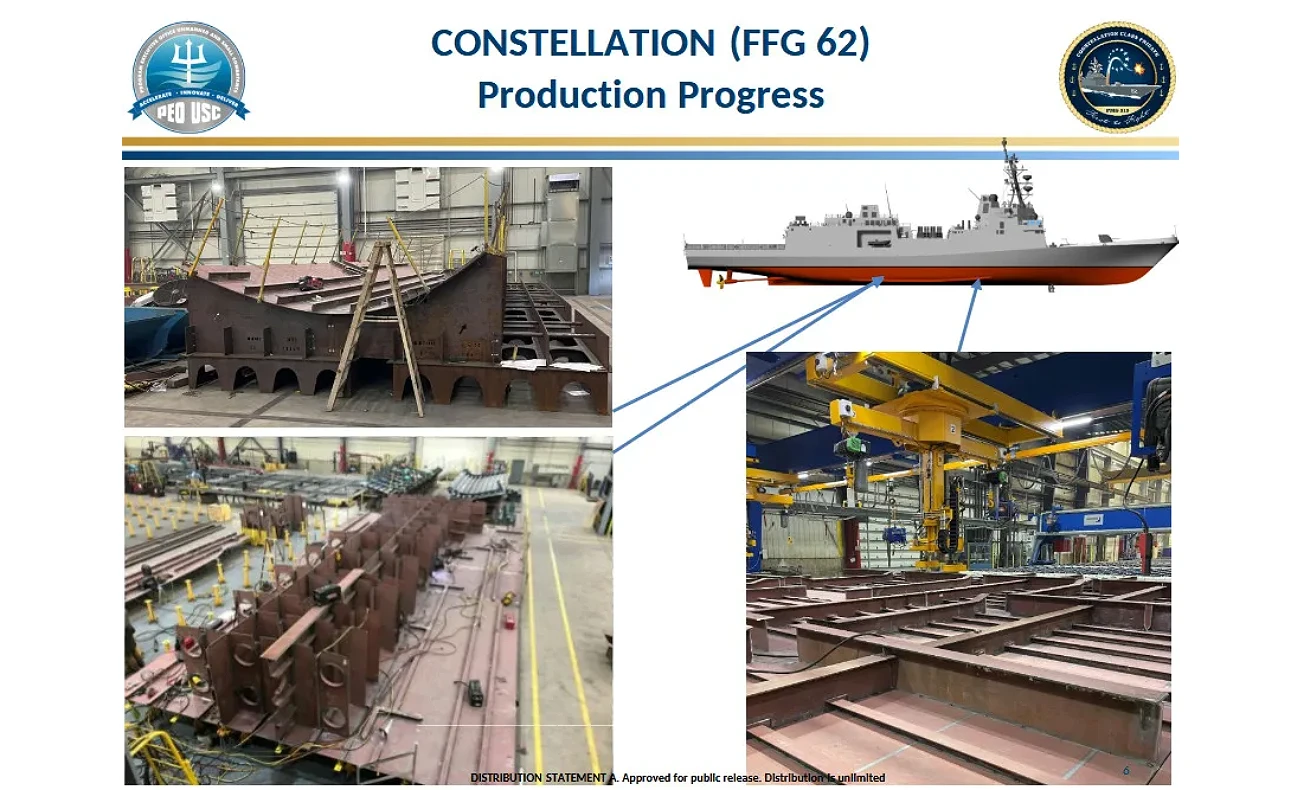

出典:NAVSEA 2023年のブリーフィングで用いられたコンステレーション級建造の様子
19FortyFiveは3月末「建造に詳しい関係者の話によればコンステレーション級1番艦は10%しか完成していない」と報じ、Fincantieriも関係者もSea Air Space2025で「建造中の1番艦は大凡10%が完成している」「春から夏までの間に機能設計が完了する見込みだ」「我々は海軍に設計を承認してもらうため何度もやり取りを行っている」と述べたため、19FortyFiveの指摘は事実だったことが確認され、WarZoneは「契約締結から5年、建造開始から2年が経過しても1番艦の完成度は10%(当初計画では2023年9月時点で35.5%を予定)で、まだ設計も最終確定していない」と報じた。
因みに米海軍はコンステレーション級フリゲートの調達性について「アーレイ・バーク級駆逐艦の半値(8.5億ドルから9.5億ドル)で調達可能」と説明したものの、議会は「コンステレーション級の大きさはアーレイ・バーク級の約3/4で似たような装備品も採用するのに、なぜ調達コストだけがアーレイ・バーク級の1/2になるのか具体的に説明せよ」と反論し、トン数あたりのコストで再計算するとコンステレーション級の調達コストは14.7億ドル(56%もコストが増加する)になるのではないかと懸念している。

出典:U.S. Navy Photo by Mass Communication Specialist 2nd Class Mikal Chapman
さらに米議会予算局は今年1月「アーレイ・バーク級駆逐艦(FlightIII)の建造スケジュールは6ヶ月~25ヶ月の遅延に直面している」「FlightIIIの建造コストも平均21億ドルから25億ドルに急上昇した」「DDG-X1番艦の建造も2032年から2034年以降に延期された」「海軍はDDG-Xを1隻あたり33億ドルで調達したと考えているが、船体の大型化、ステルス性能の向上、出力の引き上げ、将来システムへの対応などDDG-Xの規模と採用技術を考慮すると平均調達コストは44億ドルになるだろう」と指摘しており、もう米海軍の艦艇調達に関する見通しに掛ける言葉がない。
関連記事:米海軍の主要艦艇建造が再び遅延、コンステレーション級も批判の対象に
関連記事:米海兵隊の海外展開が困難、艦艇の維持・建造費用を戦費に転用したのが原因
関連記事:米海軍作戦部長、フォード級空母に未検証の技術を詰め込み過ぎたと失敗を認める
関連記事:米海軍が中国海軍に追いつかれた原因、奇妙なアイデアに時間と資金を浪費したため
関連記事:何もかも遅れる米海軍の計画、コンステレーション級は最大3年遅れる可能性
関連記事:コンステレーション級が計画外の重量増に直面、耐用年数が短くなる可能性
関連記事:米海軍の不満が爆発、発注したバージニア級原潜は何処に消えたのか?
※アイキャッチ画像の出典:U.S. Navy photo by Mass Communication Specialist 3rd Class Sean Lynch/Released
